炼化工程集团宁波工程公司组织作业队伍全力推进中科炼化一体化项目动力站装置锅炉本体安装,并以力保1#、2#锅炉在6月30日达到受热面水压试验为主攻点,列出相关施工尾项清单进行逐项销号施工,确保实现9月30日点火计划。

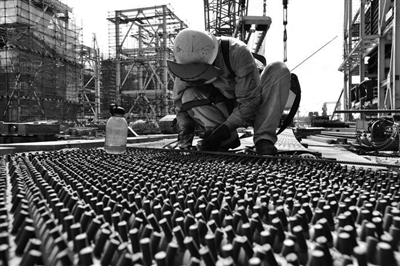

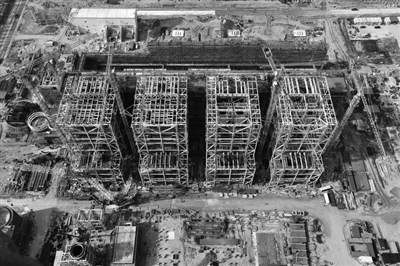

该公司承建的中科动力站装置共有4台锅炉,目前其锅炉钢结构已全部封顶,1#锅炉和2#锅炉的本体安装已分别完成80%和81.6%;3#和4#锅炉已完成55.4%的本体安装工作量。 张见明 摄
